Donnerstag, 18. August 2016

Zwischen Abscheiben, Hanfen und Kabelschlitzen

Gestern verputzt, heute wird die Lehmwand abgescheibt. Sie erhält somit ihre finale Struktur. Die Balken werden noch vom übrigen Lehm befreit und dann wäre diese Wand soweit mal fertig.

Weiter geht es unter dem Dach. Bernd hat hier in den letzten Tagen die Holzfaserplatten montiert. Dort wo diese an die nächste Wand angrenzen und zwischen den einzelnen Holzfaserplatten haben sich dennoch ein paar Spalten ergeben. Diese füllt Romy mit Hanf auf, sodass auch diese Lücken bestenes isoliert sind.

Die Lücken an der Dachschräge werden mit Hanf gefüllt.
Anschließend lösen wir mit einer Spachtel an der Wand zwischen EG und 1. OG den losen Putz, sodass wir später zum Verputzen eine gute Basis geschaffen haben.

Bei den fertigen Kabelschlitzen setzt Bernd heute die ersten Unterputzdosen. Bei den ersten Schlitzabschnitten werden bereits grob die Kabel eingeputzt.
Direkt neben dem Eingangsbereich sind wir noch nicht  ganz so weit. Hier klopfen wir den Kabelschlitz weiter.
Auch im Bereich vor dem Gewölbekeller kann von Bernd eine Unterputzdose gesetzt werden.
Neben dem Keller wird eine weitere Kabelleitung eingeputzt.

Mittwoch, 17. August 2016

Weiter geht's mit dem dritten Wandfeld 1. OG / 2. OG


Das dritte, noch verbleibende Fachwerkfeld, wird von Romy heute ebenfalls mit Armierungsgewebe bestückt.
Danach wird auch dieses Feld vollständig verputzt.

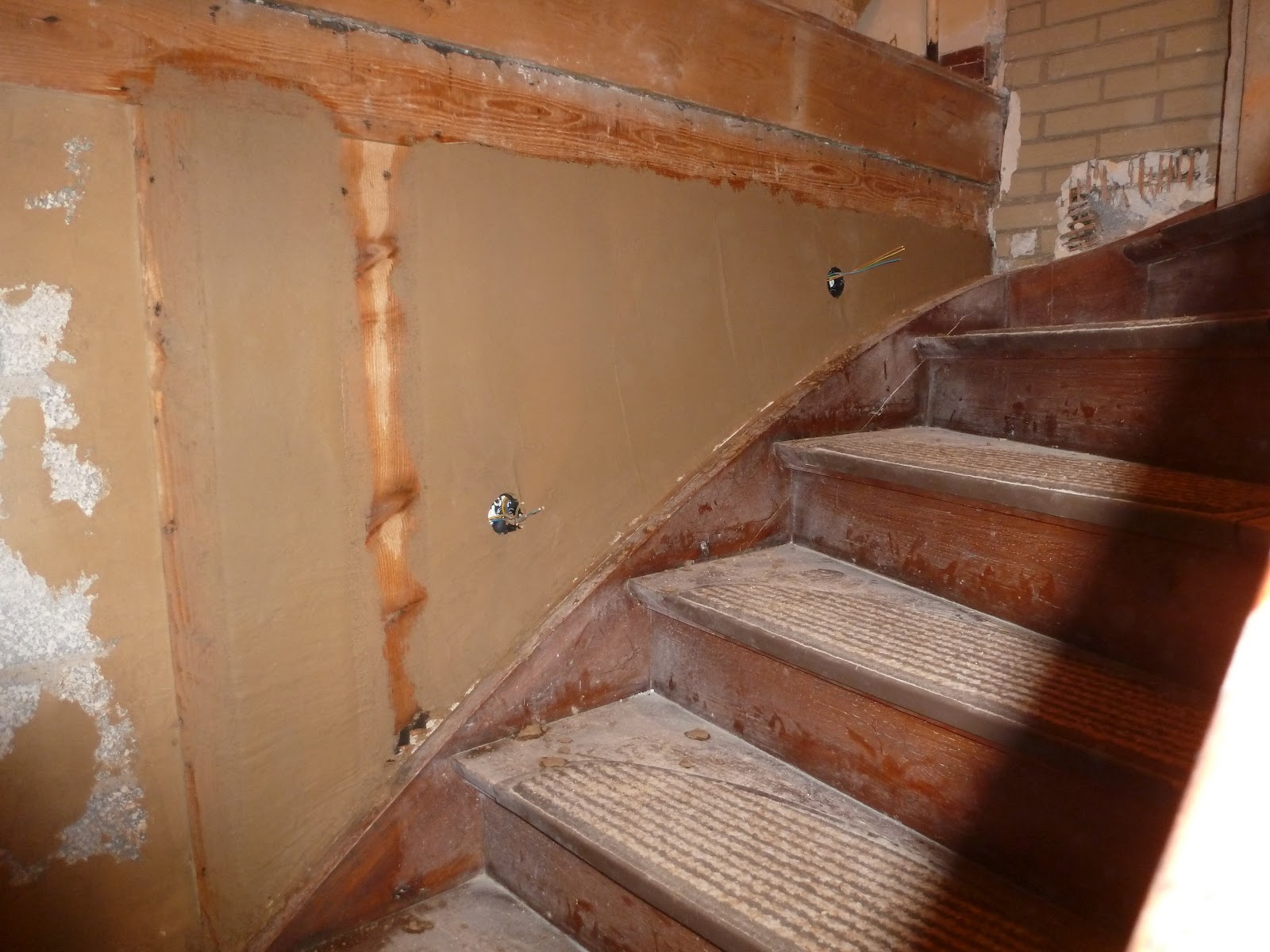

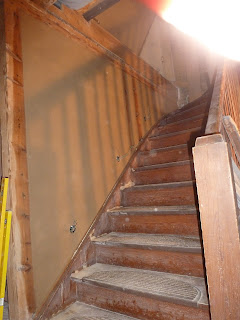

 Noch ein Foto vom Treppenaufgang.
Zur Stärkung gibt es heute selbstgemachte Johannisbeerlimo.

Dienstag, 16. August 2016

Lehmen der Gefache zwischen 1. OG und 2. OG

 Am Wochenende haben wir ja die Wand am Treppenaufgang zum 2. OG vorbereitet. Wir habe die großen Löcher mit Lehm gefüllt.


Heute schneidet Romy für diese Wandelemente Armierungsgewebe entsprechend zu und klebt dieses mit Lehmkleber zunächst an der Wand fest.

Wenig später kann die Wand schon mit Lehm vollständig verputzt werden. Auch der schmale Streifen zwischen zwei Balken bekommt seine neue Lehmputzschicht.

Zwei von drei Wandfelder sind nun verputzt.
Lediglich das Abscheiben der Wandfläche für die Endstruktur fehlt noch.

Montag, 15. August 2016

Setzen der Dosen für die späteren LED-Spots

Bernd hat inzwischen die Löcher für unsere späteren LED-Treppenspots gebohrt und soweit miteinander verkabelt.
Die Dosen für die LED-Spots wurden von ihm gesetzt und anschließend eingeputzt.

Ebenso wurden die ersten Kabel ein wenig verputzt.
Jetzt ist alles soweit, dass der Wand am Treppenaufgang auch mit Lehm verputzt werden kann. Vorfreude! :)
